力争年底发电送电!大唐南澳勒门I海上风电项目有新进展

汕头资讯助手1 2021-12-21 09:11:58
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

大唐南澳勒门I海上风电项目陆上开关站成功实现倒送电,全力冲刺年度全容量并网目标。

近期

我市海上风电项目捷报频传

南澳勒门海上风电项目完成35台风机吊装,进入风机通电调试阶段。与此同时,作为项目枢纽工程的陆上开关调试工作也在紧锣密鼓地推进中。17日凌晨5时26分,大唐南澳勒门I海上风电项目陆上开关站一次受电成功,为海陆联调、风机并网工作奠定良好基础。

35台风机矗立于南澳海域。

风机进入调试阶段

经过一年多的建设,我市排名前列海上风电项目——大唐南澳勒门I海上风电项目已完成35台风机的吊装,目前已进入通电调试阶段。记者近日跟随投资建设公司的交通船,来到距离南澳县前江码头8海里的勒门岛海域。

阳光照耀海面,波光粼粼,风机迎风而立,阵容壮观。35台风机呈两列纵队矗立于大海中央,每台风机的轮毂距离海面为103米,风机扇叶长75米,由单根沉桩将风机稳稳扎根在海底。据悉,目前风机尚未正式运转,正在进行风机调试工作和海底电缆敷设工作,为接下来的输送电“牵线搭桥”。

秋冬季节,海风和涌浪加强,由于海况条件不允许,记者无法登上施工船舶。在这样的海况条件下,适合施工的窗口期十分有限,对此,坚守在作业船只的施工人员正抢抓每一个晴好天气,抓紧工期,力争完成年底发电送电的任务目标。

陆上开关站受电成功

陆上开关站是整个风电项目的“开关”,海上的风机设备具备发电条件以后,电能会通过陆上开关站,传输到陆上疏港变电站,再进入电网,送到千家万户。

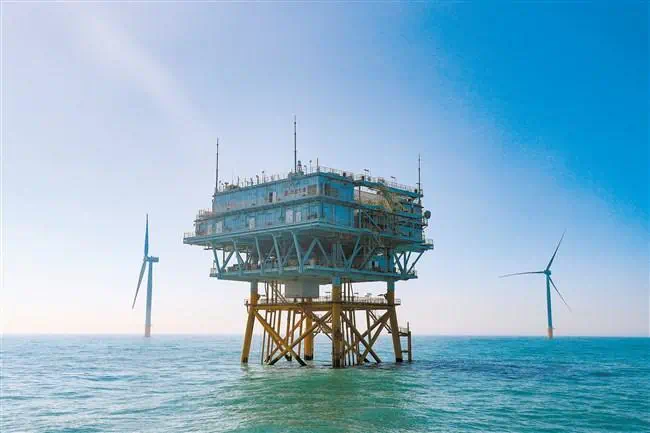

据悉,南澳项目接入系统工程采用电缆-架空-电缆混合模式,长度12.93千米,其中,架空线路1.33千米,电缆线路11.6千米。一座220kV海上升压站通过2回220kV海底电缆接至陆上开关站。

17日,汕头新能源公司与监理、调试、施工等单位严阵以待,运行人员准确无误完成调度指令,依令完成陆上开关站受电设备倒闸操作。5时26分,陆上开关站220kV母线、降压变、35kV母线、SVG等设备顺利完成系统受电,开始24小时试运行。至此,大唐南澳勒门I海上风电项目陆上开关站成功实现倒送电,全力冲刺年度全容量并网目标。

来源:汕头发布
